電源接続案件一括検討プロセス

三重県四日市・鈴鹿一部エリア

一括検討プロセスの概要

  • 一括検討プロセスの概要は、次のとおりです。

開始情報

項目 内容 備考
開始理由 指針第120条の4第1項第1号に該当することを確認したため。 該当なし
開始年月日 2025年5月12日 該当なし

募集対象エリア

項目 内容 備考
開始時
募集対象エリア 三重県四日市・鈴鹿一部エリア 該当なし

募集対象エリアの詳細情報はページ下部をご覧ください。

増強内容及び連系可能量等

項目 内容 備考
(開始時からの変更情報など)
開始時 増強パターン2提示時
増強対象設備
(一括検討対象設備)
石薬師変電所
77/6kV
配電用変圧器
同左 該当なし
運用容量(増強前) 19.0MW 同左 該当なし
連系可能量(増強前) 0.0MW 同左 該当なし
増強内容
(一括検討対象設備)
石薬師変電所
主要変圧器増強
(10MVA2台のうち1台を20MVAに変更)
石薬師変電所
主要変圧器増強
(10MVA2台を20MVAと26MVAに変更)
増強内容を変更
工事費 約1.9億円 約4.2億円 該当なし
運用容量(増強後) 28.5MW 43.7MW 該当なし
連系可能量(増強後) 9.5MW 24.7MW 該当なし
スケジュール 該当なし 該当なし 開始時から変更なし
(応募締切8月12日)

増強パターン(開始時)

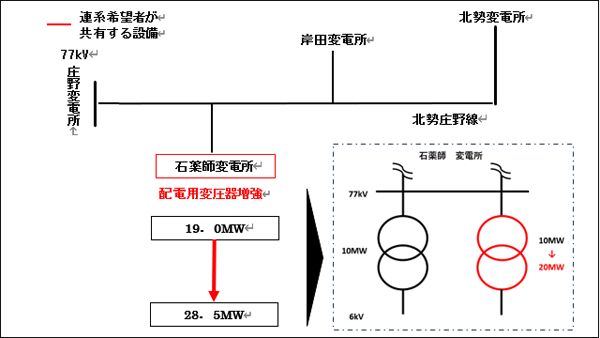

図 増強パターン(開始時)

増強パターン2(応募受付開始時)

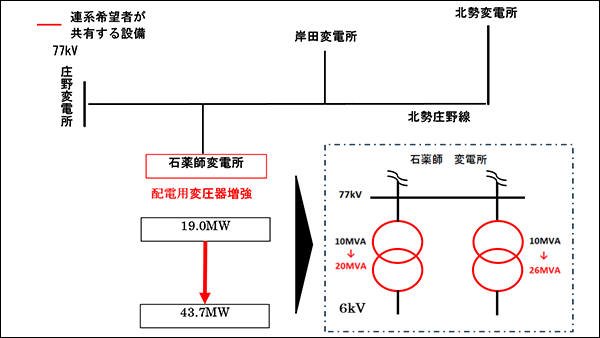

図 増強パターン2(応募受付開始時)

一括検討プロセスのスケジュール(開始時)

  • 一括検討プロセスのスケジュールは、次のとおりです。
2025年5月12日
  • 一括検討プロセスの開始
2025年6月12日
(一括検討プロセスの開始公表から1ヶ月程度)
  • 応募の受付開始
    (増強パターンの提示)
2025年8月12日
(一括検討プロセスの応募開始から2ヶ月程度)
  • 応募の受付締切
  • 応募書類の内容確認
2025年11月中旬頃
(検討開始から3ヶ月程度)
  • 接続検討結果の回答
2025年12月中旬頃
(受付開始から20営業日)
  • 再接続検討の受付締切(負担可能上限額の申告など)
2026年3月中旬頃
(検討開始から3ヶ月程度)
  • 再接続検討結果の回答
2026年4月中旬頃
(受付開始から20営業日)
  • 契約申込みの受付締切
  • 工事費負担金補償契約の締結
2026年10月下旬頃
(6ヶ月程度または合意した期間)
  • 技術検討結果の回答、連系承諾通知
2026年11月下旬頃
  • 工事費負担金契約の締結
2026年12月下旬頃
  • 工事費負担金の入金
2026年12月下旬頃
  • 一括検討プロセスの完了
  • 一括検討プロセスの結果公表

(注)スケジュールは応募の状況などにより変更となる場合があります。

募集対象エリア(詳細)

(注)以下以外のエリアにおいても対象となる場合などございますので、詳細は当社までお問い合わせください。

三重県

市町村 詳細地域
四日市市 (一部)
和無田町、六名町、北小松町、美里町、釆女町、南小松町、堂ケ山町、西山町、水沢野田町、水沢町、鹿間町、山田町
鈴鹿市 (一部)
伊船町、木田町、椿一宮町、追分町、長澤町、大久保町、石薬師町、西庄内町、深溝町、上野町、上田町、庄野町、小社町、小岐須町、自由ヶ丘、山本町、山辺町、国分町、岸田町、花川町、河田町、加佐登町、加佐登、下大久保町

〔募集対象エリア図〕

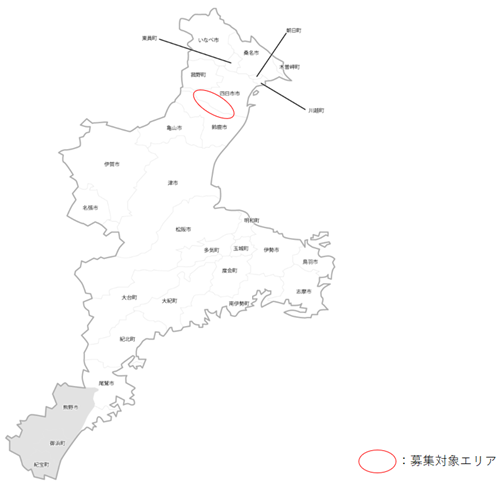

三重県 募集対象エリア図

(注)詳細検討の結果、変更となる可能性があります。

留意事項について

  • 発電設備などの連系などには全ての系統連系希望者が共用する設備以外の対策工事も必要となりますので、全ての系統連系希望者が共用する設備以外の対策工事の工事費負担金や工期などにご留意ください。
  • 応募状況や応募結果を踏まえた発電設備などの連系などに必要となる対策工事の工事費負担金概算や所要工期などは、接続検討及び再接続検討の回答においてお示しします。
  • 本プロセスの応募者が、電力広域的運営推進機関の送配電等業務指針及び「業務規程第80条の規定に基づく電源接続案件一括検討プロセスの実施に関する手続等について」に違反した場合又は本プロセスの公平性若しくは透明性を阻害する行為などをおこなった場合は、原則として、当該応募者を本プロセスから辞退したものとして取り扱います。なお、辞退したものとして取り扱われる場合、当該応募者がおこなった全ての行為(接続検討申込み、応募など)は無効となります。ただし、締結した契約に関わる行為は除きます。
